Hoàn thành tiểu tu tổ máy H1 năm 2021
Thực hiện kế hoạch sửa chữa năm 2021 đã được phê duyệt trước đó, từ 15/5 đến 24/5/2021, Công ty Thủy điện Quảng Trị tổ chức tiểu tu tổ máy H1 Nhà máy Thủy điện Quảng Trị. Kỳ sửa chữa năm nay diễn ra trong trong bối cảnh dịch bệnh COVID-19 đang diễn biến phức tạp, khó lường với số ca lây nhiễm trong cộng đồng tăng cao. Do vậy, ngoài nhiệm vụ sửa chữa tổ máy đảm bảo chất lượng và tiến độ, CBCNV Công ty còn phải tuân thủ, thực hiện nghiêm các biện pháp chống dịch.

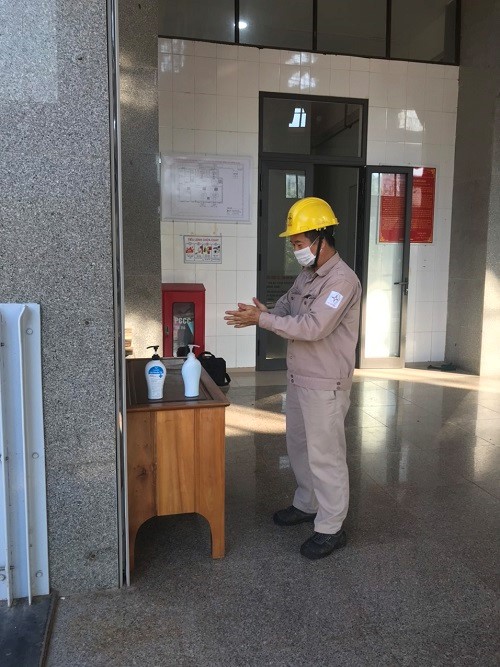

Thực hiện biện pháp phòng dịch trước khi vào làm việc
Các hạng mục thực hiện tiểu tu tổ máy bao gồm kiểm tra tình trạng, thông số kỹ thuật toàn bộ thiết bị của khối tổ máy sau 1 năm vận hành; Thực hiện công tác vệ sinh, bảo dưỡng và thay mới một số thiết bị với mục tiêu đảm bảo các tiêu chuẩn kỹ thuật.

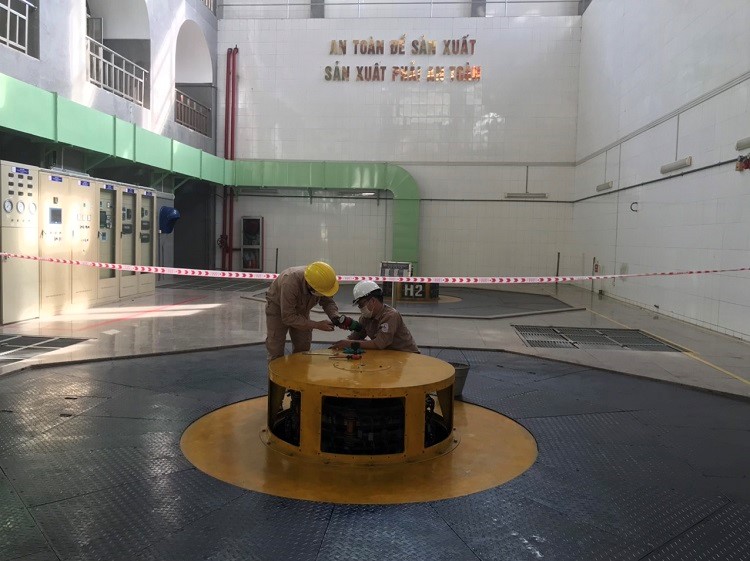

Kiểm tra chổi than, lắp đèn chóp máy phát

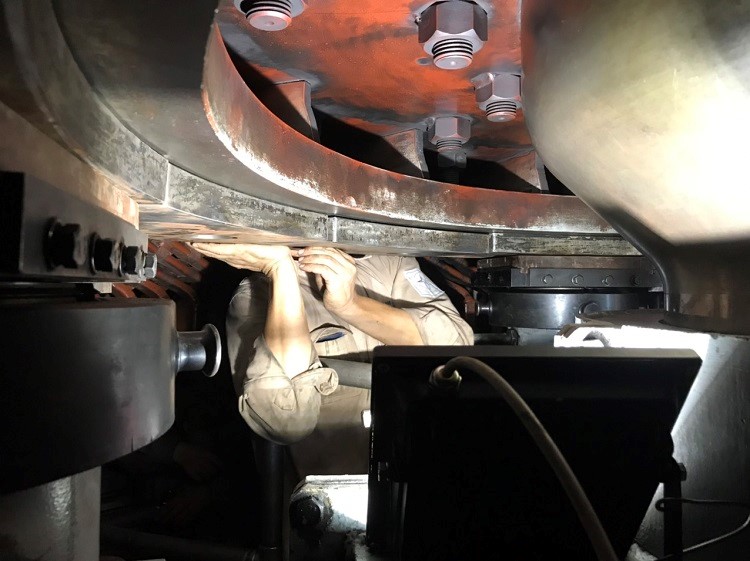

Lắp đặt, căn chỉnh các tấm ghép đĩa phanh sau bảo dưỡng.
Nhờ việc lập tiến độ chi tiết và bố trí nguồn lực hợp lý, kết hợp với tinh thần nhiệt tình trong công việc của CBCNV Công ty nên công tác tiểu tu H1 hoàn thành thuận lợi. Tổ máy đã chạy thử nghiệm thành công và hoà lưới trở lại vào ngày 24/05, sớm 02 ngày so với kế hoạch.
Trong quá trình tiểu tu Tổ máy, đại diện Công đoàn Công ty Thủy điện Quảng Trị đã đến thăm, động viên người lao động tham gia sửa chữa.
