Công ty Thủy điện Quảng Trị thực hiện trung tu, vệ sinh, bảo dưỡng thiết bị trạm 110 kV năm 2019
Căn cứ kế hoạch sửa chữa năm 2019 của Công
ty và Phiếu đăng ký công tác sửa chữa đã được
các cấp điều độ (A0, A3) phê duyệt, ngày
25/8/2019 Phân xưởng Vận hành đã đăng ký
cô lập toàn trạm 110KV, thực hiện các biện pháp an toàn và bàn giao
hiện trường cho đơn vị sửa chữa thực hiện Trung tu Trạm 110kV: Phân xưởng sửa chữa (Thí nghiệm các thiết bị TU,
TI, MC 110kV; thí nghiệm hệ thống rơ le bảo vệ; thay các tủ TU 110kV..), Công ty
TNHH Công nghệ tự động (thay PLC...), Công ty
TNHH MTV Thí nghiệm điện miền Trung (Thí nghiệm định kỳ các thiết bị
thuộc Hệ thống tự dùng...).

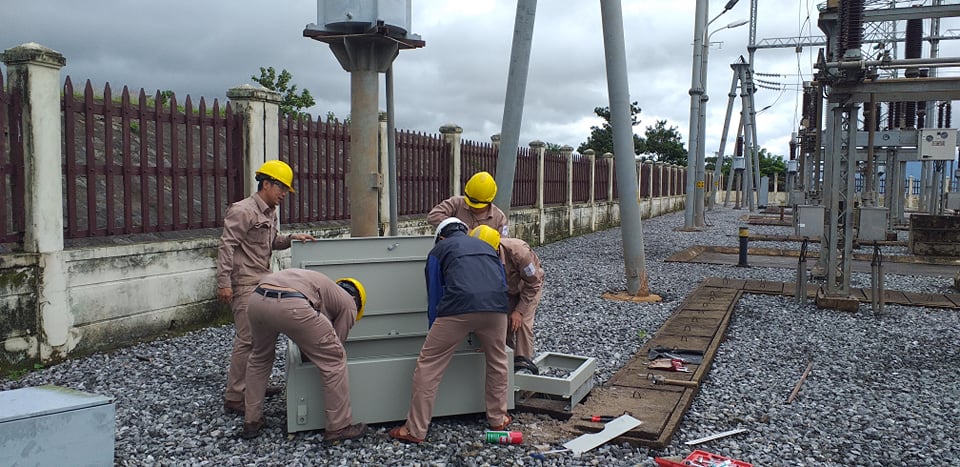

Phân xưởng Sửa chữa thay tủ TU 110kV
Để bảo đảm độ tinh cậy
của thiết bị, chủ động tăng hệ số khả dụng của Nhà máy, Phân xưởng Vận hành cũng
đã huy động toàn bộ lực lượng cùng với đội công tác của Công ty Điện Lực Quảng
Trị vệ sinh cách điện đường dây 110kV từ Nhà máy đến Trạm 110kV, vệ sinh cách
điện và bảo dưỡng tất cả các thiết bị ngoài trời trạm phân phối 110kV theo
phương án đã được phê duyệt.

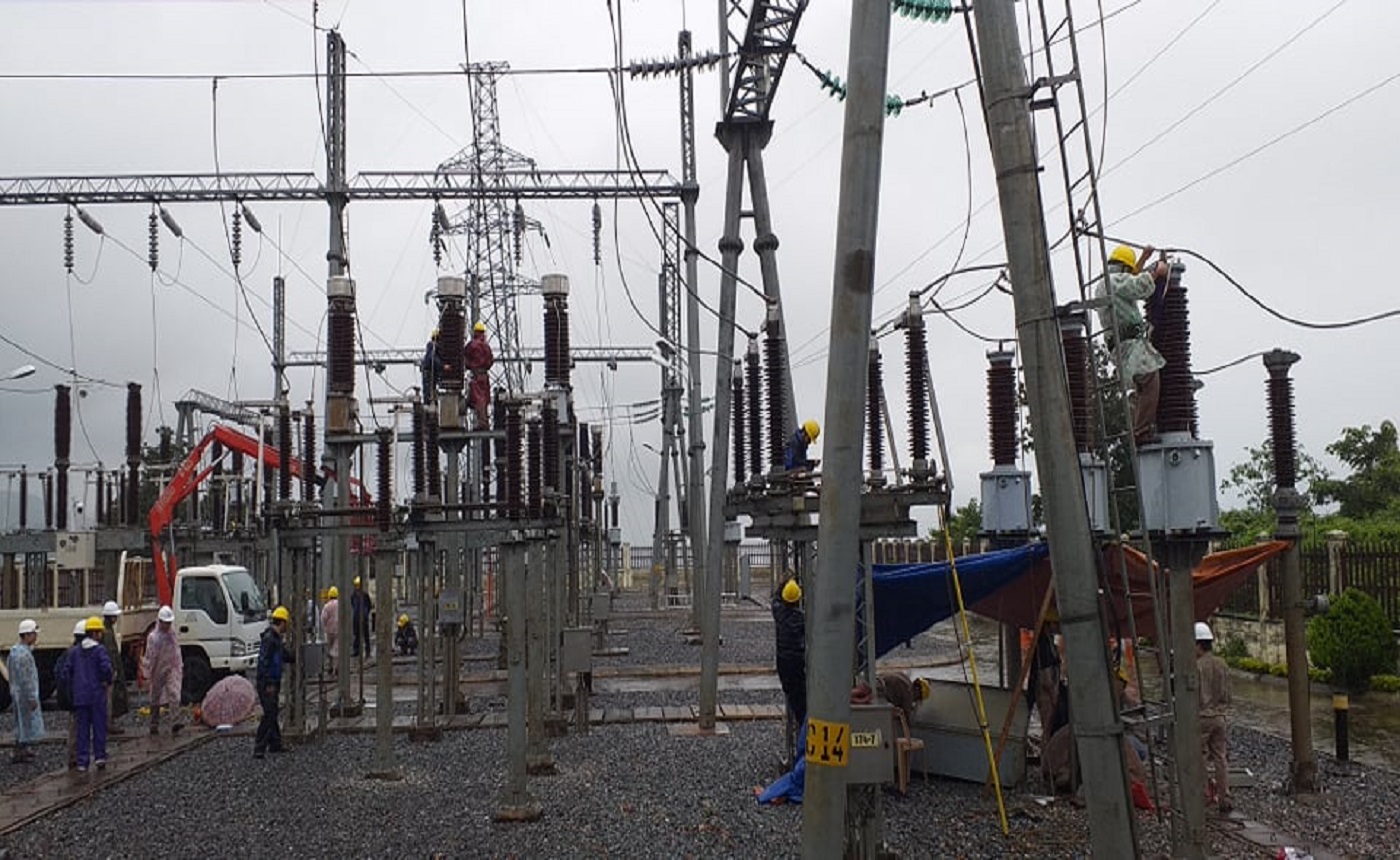

Phân xưởng Vận hành vệ sinh, bảo dưỡng các thiết bị ngoài
trời trạm 110kV

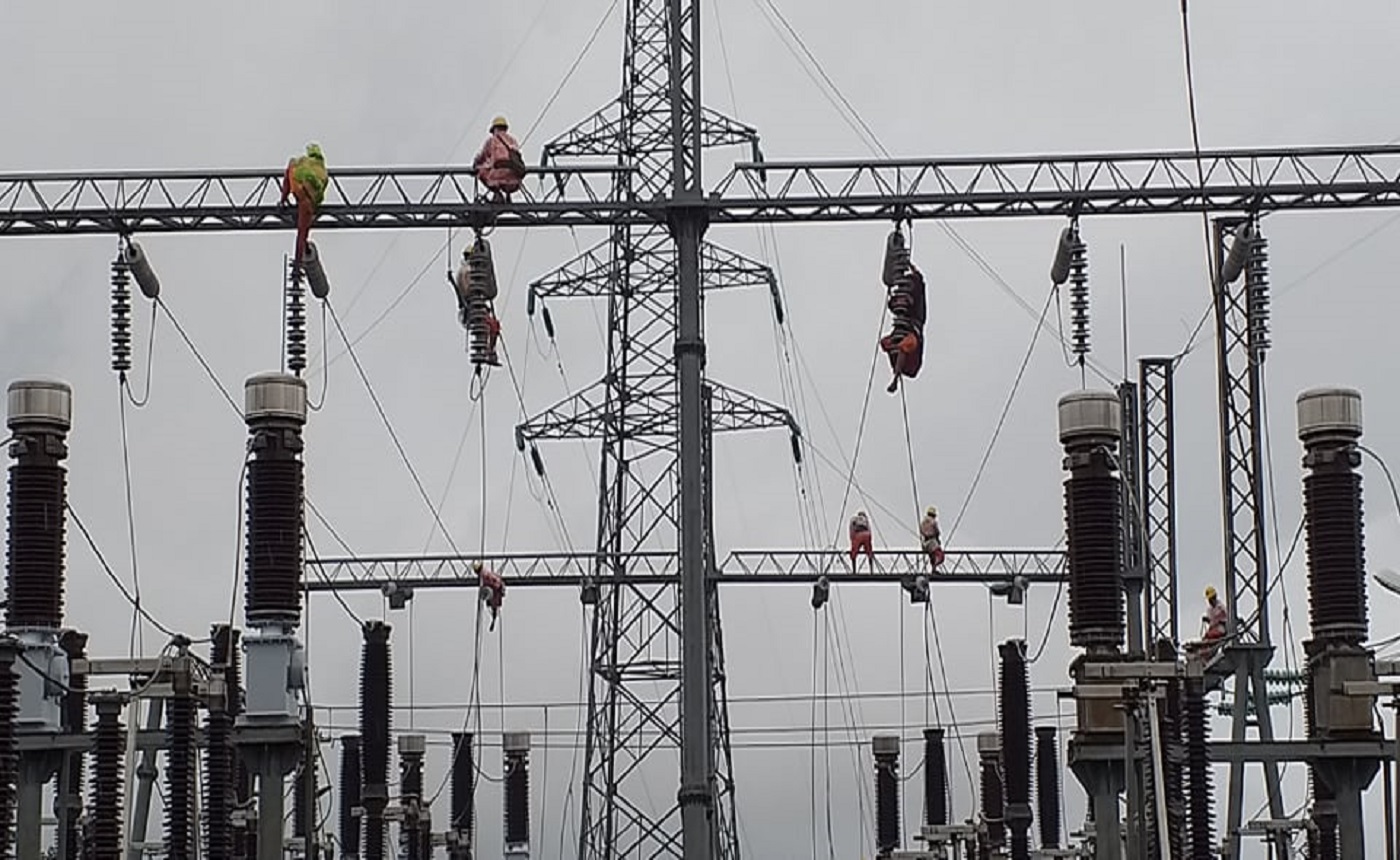

Đội công tác Công ty Điện lực Quảng Trị vệ sinh sứ cách
điện 110kV
Mặc dù thời tiết mưa to gió lớn, khối lượng công việc khá
nhiều nhưng với tinh thần trách nhiệm cao của tất cả CBCNV và có sự chuẩn bị kỹ
lưỡng, cùng với sự chỉ đạo giám sát của lãnh đạo các Phân xưởng nên đến ngày
29/8/2019 các đơn vị đã hoàn thành công việc, đảm bảo an toàn và khôi phục đóng
điện vào lưới đúng tiến độ.
