Tiểu tu Tổ máy H1 tại Nhà máy Thủy điện Quảng Trị hoàn thành trước kế hoạch 02 ngày
Thực hiện công tác sửa chữa, bảo dưỡng năm 2019, Công
ty Thủy điện Quảng Trị tiến hành tiểu tu Tổ máy H1 theo kế hoạch được phê
duyệt.
Công tác này dự kiến thực hiện trong 10 ngày, bắt đầu từ
ngày 15/8/2019 và hoàn thành vào ngày 25/8/2019. Tuy nhiên với sự quan tâm, chỉ đạo sâu sát và sự động viên kịp thời về vật
chất, tinh thần từ Lãnh đạo Công ty; sự phối hợp tốt giữa các đơn vị nên đã rút
ngắn được tiến độ, đến ngày 23/8/2019 đã đưa tổ máy H1 vào vận hành.

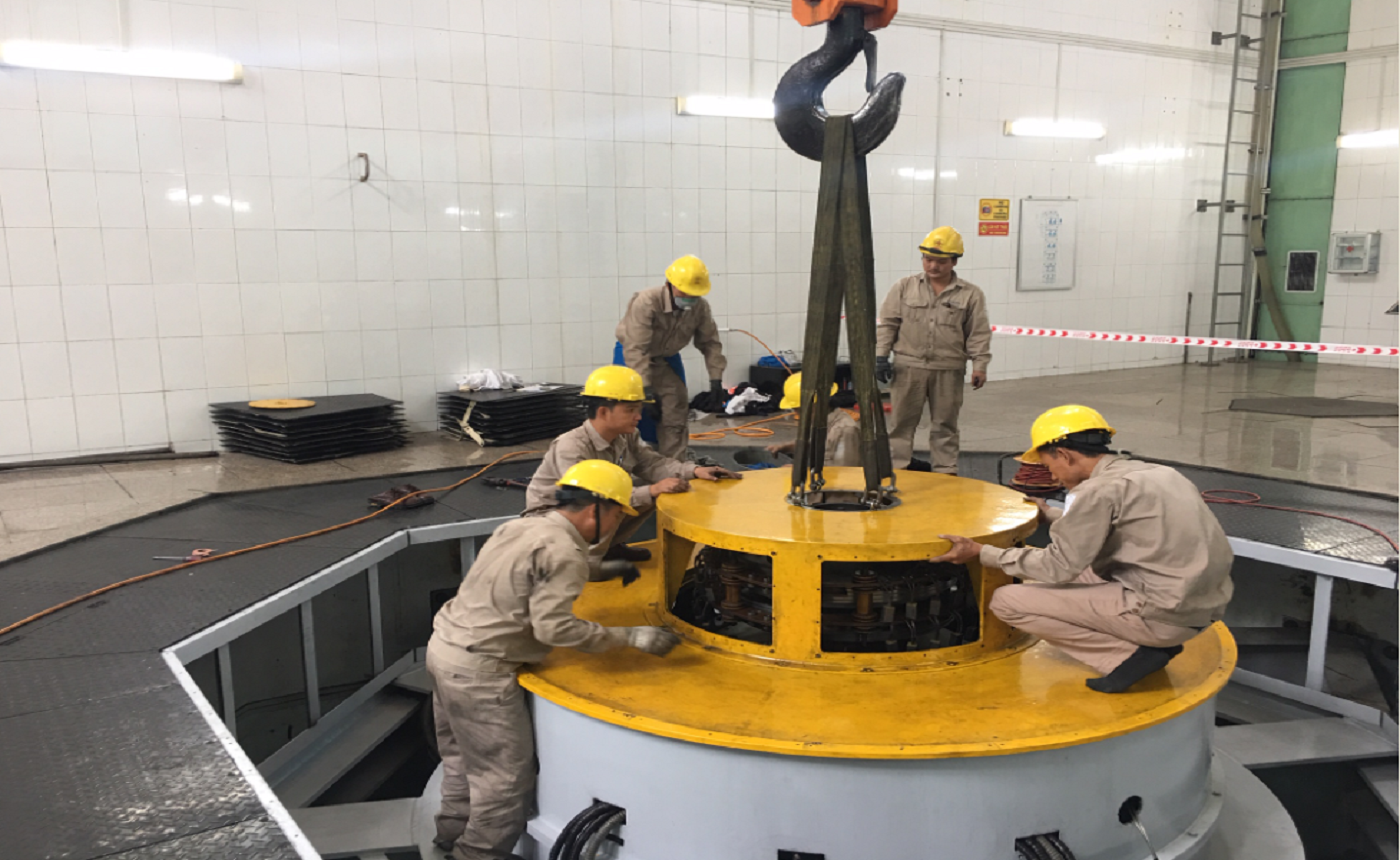

Công đoạn tháo chóp giá đỡ chổi than máy phát
Các hạng mục tiểu tu bao gồm: Kiểm
tra tình trạng, thông số kỹ thuật toàn bộ thiết bị của tổ máy; thực hiện công
tác bảo dưỡng các thiết bị, hiệu chỉnh và xử lý các khiếm khuyết thiết bị; thay
thế một số thiết bị hư hỏng, xuống cấp nhằm mục đích đảm bảo cho tổ máy vận
hành an toàn, tin cậy, liên tục và hiệu quả. Khối lượng công việc lớn,
cần nhiều nhân lực và đội ngũ có tay nghề. Trong kỳ tiểu tu có thay thế một số
thiết bị điện mới, cấu hình cao hơn, cán bộ kỹ thuật phải dành nhiều thời
gian tìm hiểu cài đặt và lắp đặt chạy thử trong hệ thống.

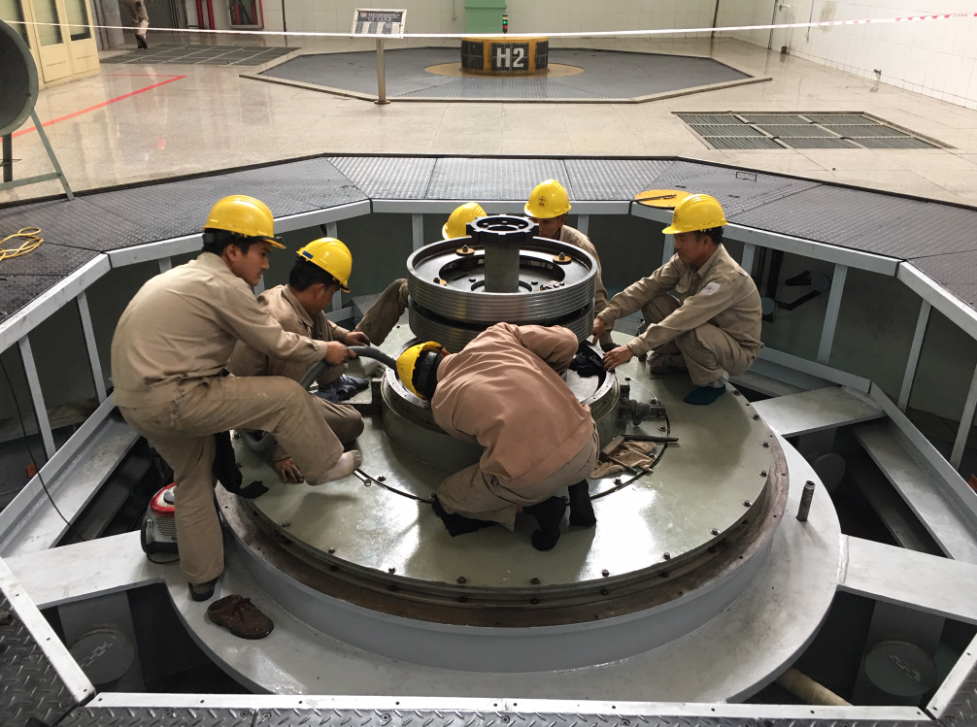

Tháo vành góp và kiểm tra ổ hướng trên

Lãnh đạo Công ty kiểm tra công việc và thăm hỏi động
viên
Việc rút ngắn được tiến độ sớm hơn 02 ngày so với kế hoạch đã góp phần đảm bảo an ninh năng lượng cung cấp điện trong mùa khô năm 2019, nâng cao hệ số khả dụng tổ máy, tiết kiệm thời gian và nhân lực.
