Đại tu Tổ máy số 1 - Nhà máy Thủy điện Quảng Trị
Theo kế hoạch, thời gian đại tu Tổ máy số 1 được phê duyệt là 30 ngày (từ
01/8/2018 - 30/8/2018), nhưng
với sự quan tâm, chỉ đạo sát sao của Ban Giám đốc cùng với sự nỗ lực cố gắng của
toàn thể CBCNV Công ty Thủy điện Quảng Trị nên sau 17 ngày đã hoàn thành công
tác đại tu thiết bị Tổ máy. Trong quá trình thực hiện SCL tổ máy H1, Công ty và
Công đoàn đã có sự động viên kịp thời đối với người lao động cả về vật chất lẫn
tinh thần. Ngày 17 tháng 08 năm 2018 đã
chạy thử nghiệm Tổ máy H1 nối lưới đảm bảo các thông số vận hành an toàn và bàn
giao cho A0 . Việc rút ngắn tiến độ sớm hơn 13 ngày so với kế hoạch
đã góp phần đảm bảo an ninh cung cấp điện cho hệ thống điện trong mùa khô 2018,
nâng cao hệ số khả dụng của tổ máy, tiết kiệm thời gian, nhân lực.
Một số hình ảnh công tác đại tu tổ máy số 1 năm 2018:

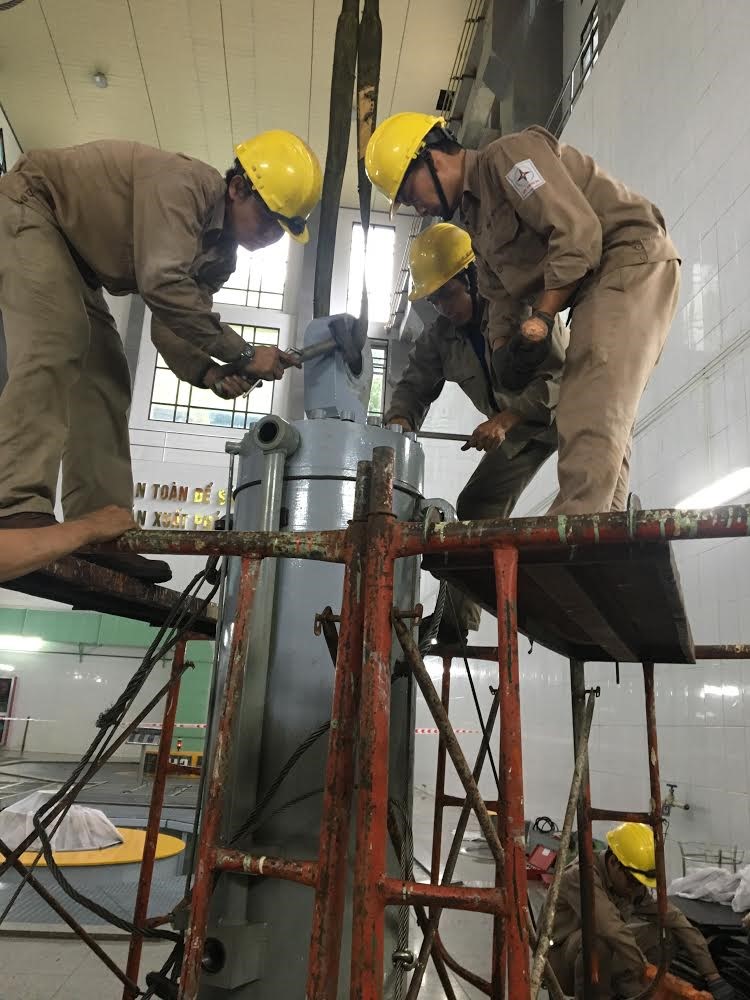

Bảo dưỡng xy lanh van cầu H1

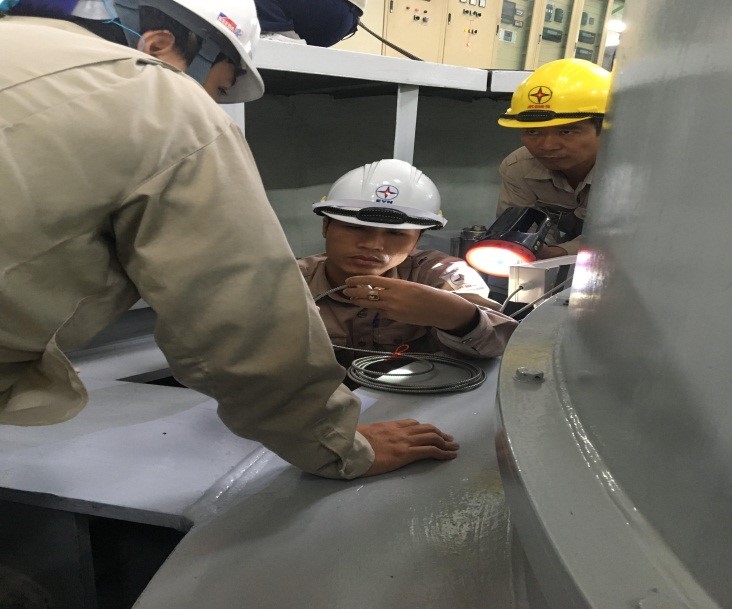

Khảo
sát, lắp đặt mới bộ giám sát độ rung, độ đảo của tổ máy
Hải Triều - PXVH
